90天点亮瑶乡!村民说再也不怕煮饭熟一半

  12月1日,深渡水瑶族乡的夜晚,一座崭新的变电站宛如一颗明亮的珍珠,在连绵的青山中静静闪耀,为这片古老土地注入澎湃动力。

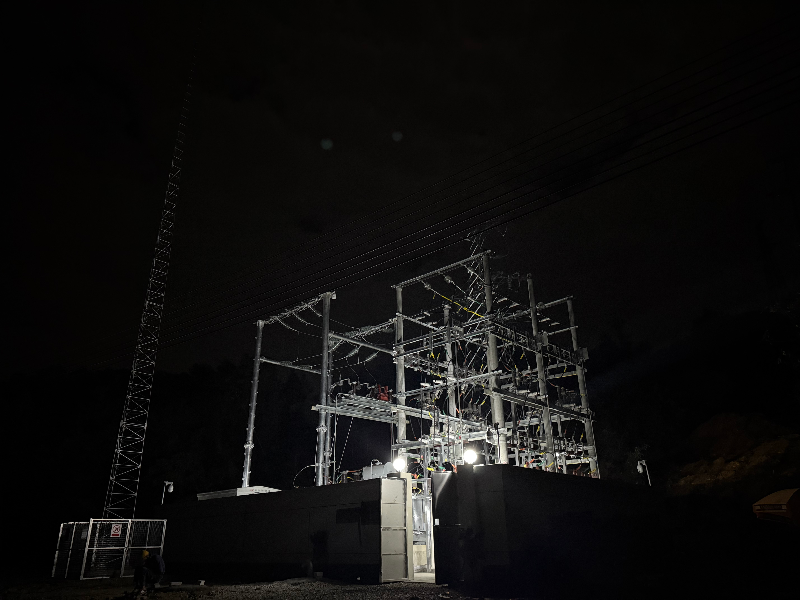

  12月1日,始兴县深渡水瑶族乡首座35千伏变电站正式建成投运,在夜晚宛如一颗明亮的珍珠静静闪耀 郑剑军摄.jpg

  当日下午,始兴县深渡水瑶族乡首座35千伏变电站正式建成投运,彻底结束了该乡仅靠长距离10千伏线路供电的历史。这项总投资331.8万元、仅用90天便完成从开工到投产全部流程的电网工程,以“始兴速度”破解了长期制约当地的供电瓶颈,更成为广东电网服务“百千万工程”、精准赋能地区高质量发展的又一关键举措。

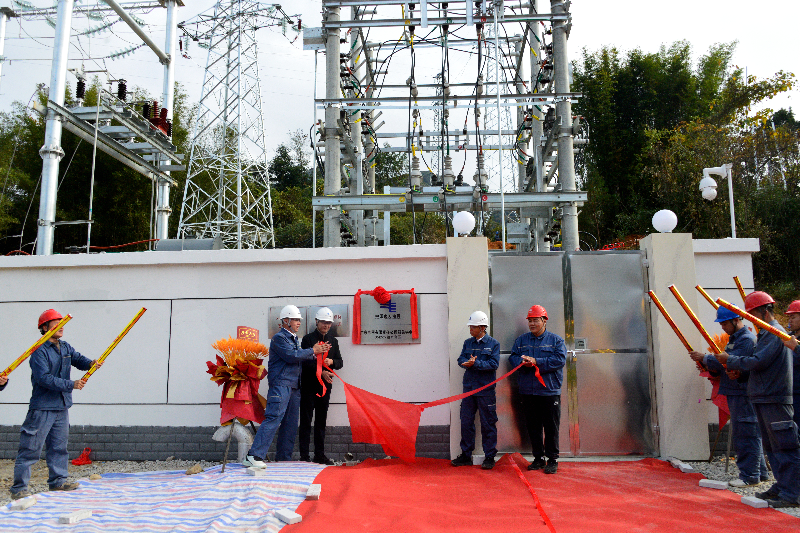

  12月1日韶关始兴县深渡水瑶族乡首座35千伏变电站正式建成投运,彻底结束了该乡仅靠长距离10千伏线路供电的历史。(黄少康 摄).JPG


“长夜”求变:一条“细血管”困住的瑶乡

  深渡水瑶族乡,山清水秀,森林覆盖率高达86.5%,生态资源禀赋突出。长期以来,全乡仅靠深渡水线和长梅线两条蜿蜒数十公里的10千伏线路供电,如同一根细血管,常出现末端低电压、可靠性差等突出问题,薄弱的电网曾是发展的“切肤之痛”。

  民有所呼,必有所应。在服务全省高质量发展和乡村振兴战略布局下,始兴供电局党委将深渡水变电站列为年度重点攻坚工程,以“书记项目”压实责任,直面挑战。

  “常规需要6至8个月的工程,压缩到90天,并不是简单地加班加点”该工程建设部经理王琳介绍。工程新建5000KVA主变压器一台,配套35千伏及10千伏出线,旨在从根本上优化网架结构,满足当前及未来一段时期负荷增长需求,规模虽不庞大,但意义重大。


“白加黑”的90天:速度与合规的双重考验

  为确保“又快又好”,该工程建设部将战斗堡垒建在项目一线。将“三会一课”与工程例会深度融合,主题党日专题研讨施工风险,梳理出从复杂地基处理到雨季施工等多项潜在风险点,逐一划定进行管控。面对项目所在地河谷冲积平原“雨季易涝、地基松软”的挑战,党员技术骨干牵头优化方案在保障质量的前提下抢出工期。

  与此同时,“合规高效”贯穿全程。项目团队主动对接地方政府,并联推进各项前期工作,实现“交地即开工”。全过程严控安全、质量与造价,确保331.8万元投资精准、高效地用于解决民生与发展的核心需求。


“绿色引擎”启动:赋能今天,更联接未来

  据悉,该变电站配置了智能自动化设备,具备远程监测、控制功能。

  “它不仅能稳定输出电能,更为将来大量分布式光伏、小水电等清洁能源的接入,提供即插即用、高效消纳的坚强平台”王琳介绍道。

  在大力推进绿色能源体系建设的背景下,恰逢其时地提升了区域电网的承载力和灵活性,让民宿扩容、农产品加工、新能源投资等项目落地有了坚实保障,直接惠及深渡水乡横岭村、深渡水村、坪田村和长梅村4个行政村数千群众,真正将“绿水青山”的生态价值转化为“金山银山”的经济价值。

  下一步,南方电网广东韶关始兴供电局将继续聚焦民生所需与发展所向,以坚强的电网和优质的服务,为粤北民族地区跨越式发展注入源源不断的澎湃动能。
